Sicherheit im Neubau: Entscheidungen, die man nur einmal treffen kann
Leerrohre, Fensterqualität, Zuwege, Schutzraum-Option: Welche Sicherheitsentscheidungen im Neubau fast nichts kosten – und später teuer werden.
Im Bestand wird Sicherheit nachgerüstet – im Neubau wird sie entschieden. Der Unterschied klingt klein, ist aber ökonomisch gewaltig: Was im Plan eine Zeile in der Ausschreibung ist, wird später zu Stemmarbeiten, Gerüst und Handwerkerkoordination.
Die Zeilen, die sich immer lohnen
- Leerrohre zu Fenstern, Türen, Fassadenecken und Grundstücksgrenze – die billigste Versicherung für jede spätere Technik.
- Einbruchhemmende Fenster und Türen ab Werk – im Erdgeschoss der Standard, den auch die polizeiliche Beratung empfiehlt.
- Durchdachte Zuwege, Sichtachsen und Beleuchtungspunkte – Sicherheit, die man nicht sieht, weil sie im Entwurf liegt.
- Technikraum mit Reserve – Platz für Zentrale, Netzwerk, gegebenenfalls Speicher und Notstromeinspeisung.
- Die Schutzraum-Option: Wer den Keller ohnehin baut, sollte die Anforderungen einmal gelesen haben – unser Schwesterbereich erklärt sie im Ratgeber Schutzraum im Neubau mitplanen.

Grundriss und Grundstück: Sicherheit beginnt vor der Haustür
Die wirksamsten Sicherheitsentscheidungen im Neubau sehen auf dem Papier gar nicht nach Sicherheit aus. Sie heißen: Wo liegt der Eingang, wohin orientieren sich die Aufenthaltsräume, wie führt der Weg von der Straße zur Tür? Ein Eingangsbereich, der vom Wohnraum oder von der Straße aus einsehbar ist, eine Zuwegung ohne tote Winkel, eine Terrassenseite, die nicht vollständig hinter Garage und Hecke verschwindet – das alles kostet im Entwurf nichts und lässt sich später mit keinem Budget der Welt nachkaufen.
Zum Grundstück gehört auch die Zonierung: Wo endet der öffentliche Bereich, wo beginnt der private? Klare Übergänge – ein Tor, ein Belagswechsel, eine niedrige Einfriedung – wirken unspektakulär, erzeugen aber genau die Schwelle, die Gelegenheitstäter meiden. Beleuchtungspunkte an Zuwegen, Eingang, Terrassenseite und Kellerabgang werden im Entwurf als Leerrohr und Auslass definiert; wer sie erst nach dem Einzug plant, gräbt Gräben durch den fertigen Garten.
Auch Nebengebäude verdienen einen zweiten Blick im Entwurf: Carport, Gartenhaus und Müllhausdach werden gern dort platziert, wo sie praktisch sind – und stehen dann als bequeme Aufstiegshilfe direkt unter einem Obergeschossfenster oder verdecken genau die Sichtachse, die den Eingang schützen sollte. Ein paar Meter Abstand oder eine andere Ausrichtung im Plan lösen Probleme, die man später mit Technik kompensieren müsste.
Und schließlich der Zielkonflikt, der in fast jedem Projekt auftaucht: Privatsphäre gegen Einsehbarkeit. Der dichte Sichtschutz, der die Terrasse vor Blicken schützt, deckt im Zweifel auch den ungebetenen Besucher. Im Neubau lässt sich dieser Konflikt elegant lösen – dichter Schutz dort, wo kein Zugang liegt, freie Sichtachsen an den kritischen Stellen. Man muss ihn nur kennen, bevor der Gartenplaner bestellt.
Die Gebäudehülle: Qualität wird einmal bestellt
Bei Fenstern und Türen entscheidet der Neubau über Jahrzehnte. Einbruchhemmung ist keine Frage einzelner Beschläge, sondern eine geprüfte Eigenschaft des kompletten Elements: Rahmen, Flügel, Beschlag, Verglasung und – oft unterschätzt – die Montage müssen zusammenpassen. Die DIN EN 1627 macht diese Qualität mit Widerstandsklassen vergleichbar; für Wohnhäuser wird in der polizeilichen Beratung häufig RC 2 als sinnvoller Einstieg genannt, also ein geprüfter Widerstand von etwa drei Minuten gegen einfaches Hebelwerkzeug. Exponierte oder schlecht einsehbare Zugänge können eine Klasse mehr rechtfertigen – das ist eine Frage der Lage, nicht des Prestiges.
Der ökonomische Punkt daran: Als Werksausstattung ist geprüfte Qualität eine Position in der Bestellung. Als Nachrüstung ist sie ein Projekt mit Ausbau, Entsorgung, Gerüst und Anschlussarbeiten. Dazwischen liegt ein Vielfaches an Kosten – und Jahre, in denen die schwächere Qualität verbaut war. Dasselbe gilt für die Haustür mit Mehrfachverriegelung, für Kellerfenster und Lichtschächte, die im Neubau gleich in gesicherter Ausführung geplant werden können, und für das Garagentor samt Verbindungstür ins Haus, die denselben Standard verdient wie die Haustür.
Wichtig für die Ausschreibung: Die Montage gehört in die Hände qualifizierter Fachbetriebe und sollte als eigene Anforderung formuliert sein – das beste geprüfte Element verliert seine Klasse, wenn es falsch eingebaut wird.
Im Neubau ist die beste Fensterqualität eine Bestellzeile – im Bestand ein Bauprojekt.
Leitungswege, Technikraum, Strom: die unsichtbare Infrastruktur

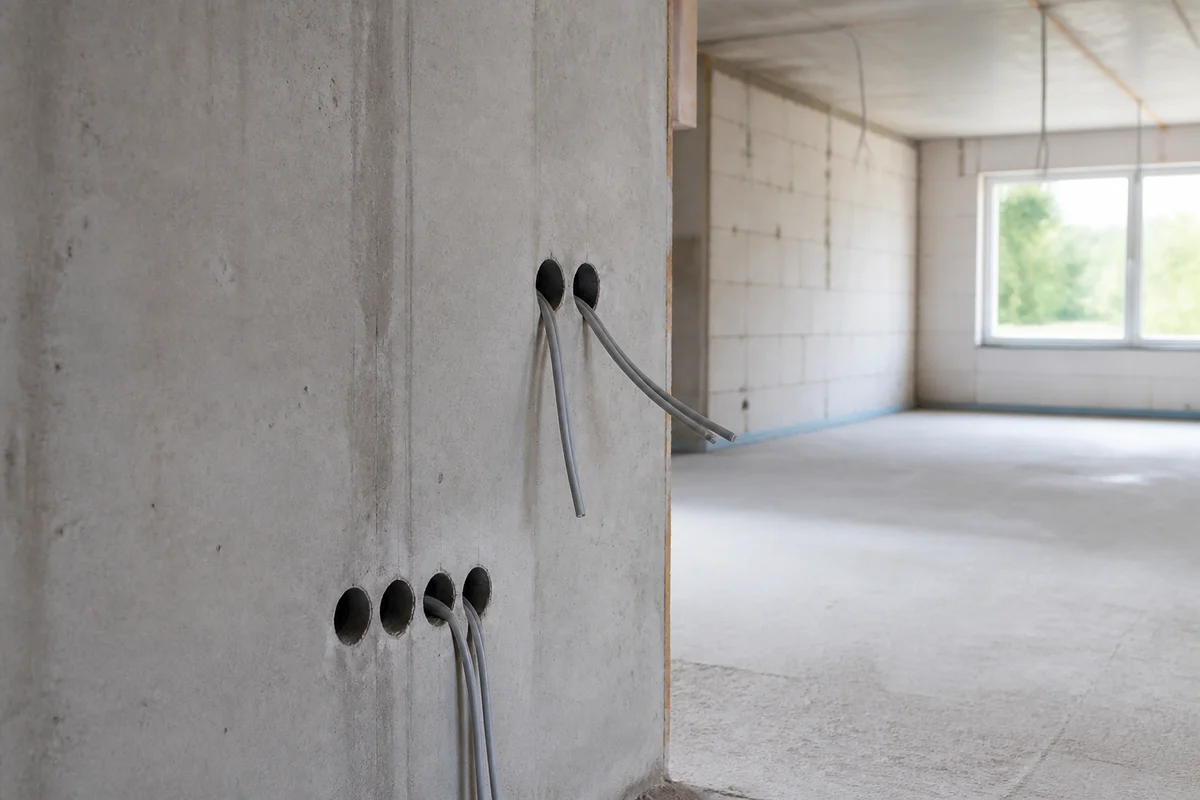

Sicherheitstechnik altert schneller als Gebäude. Was heute installiert wird, wird im Lebenszyklus des Hauses mehrfach erneuert, erweitert oder ersetzt – und genau deshalb ist die wichtigste Technikentscheidung im Neubau keine Geräteentscheidung, sondern eine Infrastrukturentscheidung: Leerrohre, Leitungswege und Platzreserven, die jede spätere Generation von Technik aufnehmen können.
Die Ziele, die sich in der Praxis bewährt haben:
- Fenster- und Türlaibungen im Erdgeschoss und an exponierten Stellen – für Melde- und Verschlusskontakte, ohne sichtbare Kabel.
- Fassadenecken und Eingangsbereich – für Beleuchtung und gegebenenfalls Videotechnik, rechtlich sauber auf das eigene Grundstück ausgerichtet.
- Grundstücksgrenze, Tor und Zufahrt – für Klingel, Gegensprechstelle, Antrieb und spätere Perimeter-Ideen.
- Ein zentraler Technikraum – abschließbar, belüftet, mit Platzreserve für Zentrale, Netzwerk, Speicher und eine mögliche Notstromeinspeisung.
- Reserve im Zählerschrank und Leerrohr zwischen Technikraum und Dach – die billigsten Optionen auf eine elektrifizierte Zukunft.
Die elektrische Seite gehört von Anfang an in die Abstimmung mit den beteiligten Elektrofachbetrieben: Stromkreise für Sicherheitstechnik, Positionen der Auslässe, Netzwerkverkabelung. Nichts davon ist teuer, solange der Estrich noch nicht liegt – und fast alles davon ärgert, wenn er liegt.
Die Reihenfolge im Projekt
| Projektphase | Sicherheitsentscheidung | Charakter der Kosten |
|---|---|---|
| Entwurf | Grundriss, Zuwege, Einsehbarkeit, Schutzraum-Option | Praktisch kostenlos |
| Ausschreibung | Fenster-/Türqualität, Leerrohre, Technikraum | Kleiner Aufpreis |
| Rohbau | Einbauten, Durchführungen, Vorrüstungen | Günstig, danach teuer |
| Ausbau | Technikmontage, Konfiguration | Normale Projektkosten |
| Nach Einzug | Alles Vergessene | Teuerste Variante |
Der Neubau ist der einzige Moment, in dem Sicherheit keinen Kompromiss braucht – nur einen Plan.
Typische Fehler im Bauablauf – und ihr späterer Preis
Die immer gleichen Versäumnisse begegnen uns in der Beratung so regelmäßig, dass sie eine eigene Tabelle verdienen – nicht als Vorwurf, sondern als Checkliste zum Gegenlesen des eigenen Projekts:
| Typischer Fehler | Folge im Bestand | Vorbeugung im Plan |
|---|---|---|
| Keine Leerrohre vorgesehen | Aufputzkabel oder Stemmarbeiten bei jeder Nachrüstung | Leerrohrkonzept vor der Rohbauphase festlegen |
| EG-Fenster in Standardausführung | Austausch oder Nachrüstung ganzer Elemente | Geprüfte Qualität als Position in der Ausschreibung |
| Beleuchtung „macht der Garten später” | Gräben im fertigen Garten, Provisorien | Auslässe und Leerrohre im Außenbereich mitplanen |
| Technik „irgendwo im Keller” | Zentrale im Feuchtraum, keine Erweiterungsfläche | Technikraum mit Reserve definieren |
| Schutzraumfrage nie gestellt | Nachrüstung im Bestand deutlich aufwendiger | Option in der Kellerplanung einmal ernsthaft prüfen |
| Sicherheitsfragen erst beim Ausbau | Entwurfsfehler sind zementiert | Beratung in der Entwurfsphase, nicht nach dem Rohbau |
Der rote Faden: Kein einziger dieser Fehler entsteht aus Geiz – sie entstehen aus Reihenfolge. Die Fragen wurden gestellt, als die günstigen Antworten nicht mehr verfügbar waren.
Das Gespräch mit Architekt und Planern
Sicherheitsplanung im Neubau ist Teamarbeit – und sie funktioniert am besten, wenn die Rollen klar sind: Der Architekt verantwortet den Entwurf, die Fachplaner ihre Gewerke, und die Sicherheitsberatung formuliert Anforderungen so, dass beide sie umsetzen können. Wir verstehen uns dabei ausdrücklich als Ergänzung des Planungsteams, nicht als dessen Konkurrenz – so ist auch unsere Neubauberatung aufgebaut.
Damit das Gespräch produktiv wird, lohnt es sich, diese Punkte aktiv anzusprechen:
- In der Entwurfsphase: Einsehbarkeit von Eingang und Terrassenseite, Zonierung des Grundstücks, Lage des Technikraums, Schutzraum-Option im Keller.
- Vor der Ausschreibung: Widerstandsklassen für Fenster und Türen je Fassade, Leerrohrkonzept, Beleuchtungspunkte, Anforderungen an die Montagequalität.
- Vor dem Estrich: Kontrolle, ob Durchführungen und Leerrohre tatsächlich liegen – dieser eine Termin erspart die teuersten Überraschungen.
- Bei der Abnahme: Funktionsprüfung der sicherheitsrelevanten Details, Übergabe der Dokumentation, Einweisung.

Ein Detail mit großer Wirkung: Anforderungen sollten funktional formuliert sein – „geprüfte Einbruchhemmung nach DIN EN 1627 für alle Erdgeschosselemente” statt eines Markennamens. So bleibt der Wettbewerb erhalten, und die Angebote werden vergleichbar.
Und ein zweites, unscheinbares: die Dokumentation. Lassen Sie sich Leerrohrverläufe, Durchführungen und die tatsächlich verbauten Qualitäten übergeben – als Pläne oder Fotos vor dem Verputzen. Jedes künftige Nachrüstprojekt beginnt mit der Frage, wo die Rohre liegen; ein Ordner mit Antworten macht aus Sucharbeit eine Bestellung.
Ein Praxisszenario: zwei Bauherren, ein Haustyp
Ein bewusst vereinfachtes, typisches Beispiel – keine realen Projekte, aber ein Muster, das den Unterschied greifbar macht. Zwei Familien bauen denselben Haustyp beim selben Anbieter.
Familie A stellt die Sicherheitsfragen in der Entwurfsphase: Die Erdgeschosselemente werden mit geprüfter Einbruchhemmung bestellt, das Leerrohrkonzept wandert in die Ausschreibung, der Technikraum bekommt eine Reserve, die Außenbeleuchtung ihre Auslässe, und die Schutzraumfrage wird einmal ernsthaft geprüft und bewusst entschieden. Im Bauablauf ändert sich dadurch fast nichts – es sind Positionen auf Papier, verhandelt zu Neubaukonditionen.
Familie B verschiebt das Thema auf „nach dem Einzug”. Zwei Jahre später sollen Nachrüstsicherungen an die Fenster, Kabel zur neuen Kamera am Carport, Licht in den dunklen Gartenweg. Jetzt bedeutet dieselbe Wunschliste: Fachbetriebe im bewohnten Haus, Aufputzlösungen oder Stemmarbeiten, Gräben durch den fertigen Garten – und bei den Fenstern die Erkenntnis, dass echte Qualität nur durch Austausch zu haben wäre.
Der Punkt dieses Szenarios ist nicht, dass Familie B „falsch gebaut” hätte – ihr Haus ist so gut wie die meisten. Der Punkt ist, dass beide Familien dieselben Entscheidungen getroffen haben, nur zu verschiedenen Zeitpunkten und damit zu sehr verschiedenen Bedingungen. Der Neubau vergibt keinen Rabatt auf Sicherheit – er vergibt einen Rabatt auf den Zeitpunkt.
Vorsorge im Neubau: die Option, die nur dieser Moment bietet
Zur nüchternen Neubauplanung gehört auch ein Blick über den Einbruchschutz hinaus – ohne Alarmismus, als reine Planungsfrage. Wer ohnehin einen Keller baut, kann mit wenig Mehraufwand Optionen offenhalten, die im Bestand aufwendig würden: einen Raum, der sich später zum Schutzraum ertüchtigen lässt, einen trockenen, kühlen Vorratsplatz, eine vorbereitete Einspeisung für Notstrom. Das Bundesamt für Bevölkerungsschutz und Katastrophenhilfe empfiehlt als allgemeine Orientierung, etwa zwei Liter Wasser pro Person und Tag für bis zu zehn Tage vorzuhalten – eine Größe, die vor allem eines ist: eine Frage von Lagerfläche, und damit im Neubau eine Frage einer einzigen Planungsentscheidung. Details und Checklisten dazu stellt der Bund unter bbk.bund.de bereit; die bauliche Seite vertieft unser Geschäftsbereich Dr. Weigl Schutzräume.
Wie wir Bauherren und Planer begleiten, steht unter Neubauberatung; den Gesamtblick liefert das Sicherheitsgutachten.
Quellen und weiterführende Informationen
- Polizeiliche Kriminalprävention der Länder und des Bundes: polizei-beratung.de
- Initiative für Einbruchschutz: k-einbruch.de
- Bundesamt für Bevölkerungsschutz und Katastrophenhilfe: bbk.bund.de
Häufige Fragen
Wann sollte die Sicherheitsberatung im Neubau starten?
In der Entwurfsphase – bevor Grundriss und Gebäudehülle festgezurrt sind. Danach lassen sich viele Weichen nur noch teuer stellen.
Was kostet einbruchhemmende Ausstattung im Neubau?
Als Werksausstattung ist der Aufpreis überschaubar; als späterer Austausch ein Vielfaches. Konkrete Zahlen ergeben sich aus der Ausschreibung Ihres Projekts.
